Ztracené bednění krok za krokem: od výkopu po hotový sokl

Jak se správně zakládá, armuje a betonuje ztracené bednění. Jaké tvárnice zvolit, kolik betonu a oceli objednat, po kolika řadách zalévat a kde se nejčastěji chybuje. Praktický návod od výkopu po hydroizolaci.

Ztracené bednění je dnes nejběžnější způsob, jak založit rodinný dům, garáž, plot nebo opěrnou zeď. Tvárnice jsou levné, seženete je v každých stavebninách a poskládání vypadá tak jednoduše, že se do něj řada lidí pouští svépomocí. To je v pořádku - jen s jednou podmínkou: základ je jediná část domu, kterou už nikdy neopravíte bez toho, abyste rozebrali všechno nad ním.

Tenhle článek je návod, jak ho udělat pořádně. Projdeme typy ztraceného bednění a kdy se který hodí, celý postup od výkopu po hydroizolaci, kolik betonu a oceli si objednat, a hlavně chyby, které se na stavbách opakují nejčastěji - špatně vyrovnaná první řada, nedostatečné hutnění a příliš rychlá betonáž. Čísla berte jako orientační rámec pro jednání s dodavatelem, ne jako náhradu projektu a statického posouzení.

Co ztracené bednění vlastně je

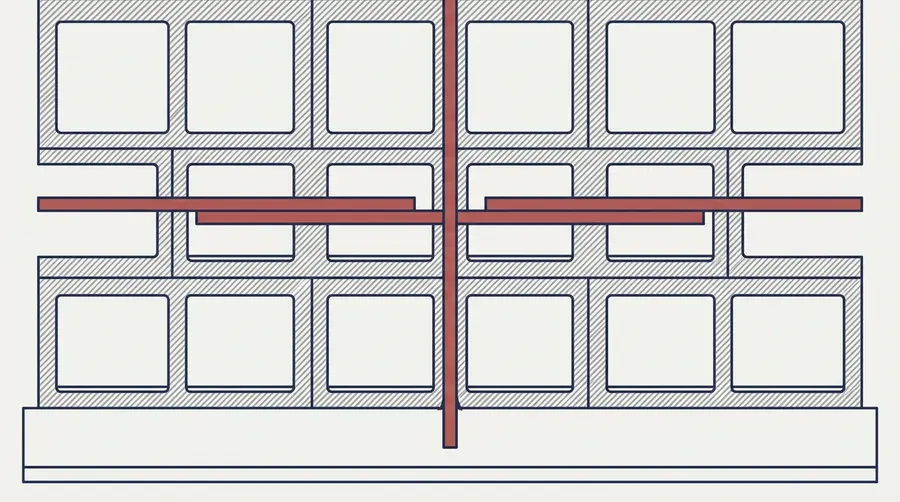

Schematický řez zdí ze ztraceného bednění: podkladní beton, tři řady tvárnic, svislá výztuž procházející dutinou a vodorovná výztuž v prostřední řadě
Řez stěnou: tvárnice jsou forma, nosnou funkci má vyztužený beton v dutinách.

Ztracené bednění je forma pro uložení čerstvého betonu, která se po betonáži neodstraňuje a natrvalo zůstává součástí konstrukce. Plní tím dvě funkce najednou: vytváří tvar konstrukce a zároveň tvoří její povrch, nebo dokonce součást nosného systému.

Z hlediska statiky se rozlišují dva případy:

  • Nenosné ztracené bednění. Tvárnice je jen forma. Veškeré zatížení přenáší monolitický beton a výztuž uvnitř. Sem patří běžné betonové šalovací tvárnice - a je to naprostá většina toho, s čím se na stavbě rodinného domu potkáte.
  • Staticky spolupůsobící ztracené bednění. Materiál bednění se na přenosu zatížení podílí spolu s betonem. Sem patří některé systémové polystyrenové a vláknocementové sestavy a řada stropních systémů.

Praktický důsledek prvního bodu si zapamatujte, protože z něj plyne skoro všechno ostatní v tomhle článku: u běžných betonových tvárnic nedrží zeď tvárnice, ale vyztužený beton uvnitř. Tvárnice jsou hezký obal. Když je beton špatně zhutněný nebo výztuž nesouvislá, je jedno, že zeď zvenku vypadá dokonale.

Proti klasickému bednění

Klasické bednění z prken nebo systémových panelů se musí postavit, rozepřít, po vyzrání betonu rozebrat a očistit. Ztracené bednění tuhle půlku práce vypouští: nic se nedemontuje, nic se neskladuje, nic se nečistí. Pro krátké úseky, členité půdorysy a svépomocné stavby je to rozhodující výhoda, protože bednicí panely se pro pár desítek metrů základu nevyplatí ani půjčovat.

Klasické bednění naopak vyhrává tam, kde jde o velké souvislé plochy, hladký pohledový beton nebo netypické tvary. A jeden rozdíl je dobré znát dopředu: tvárnice určují tloušťku zdi po skocích (200, 250, 300, 400 mm), zatímco bedněním si vytvoříte jakoukoli.

Typy ztraceného bednění

Betonové tvárnice (klasické ztracené bednění)

Duté tvárnice z vibrolisovaného betonu, tvar "U" nebo blok s dutinami. Typické rozměry se pohybují kolem 500 × 200 až 300 × 200 až 250 mm podle výrobce. Skládají se na sebe nasucho, vytvoří dutou stěnu a dutiny se vyplní betonem s výztuží.

Výhody: vysoká pevnost a odolnost proti mechanickému namáhání i povětrnosti, dostupnost v běžných stavebninách, široká škála rozměrů, jednoduchá montáž díky zámkům pero-drážka a možnosti pokládky nasucho.

Nevýhody: špatné tepelněizolační parametry (u nadzemních konstrukcí je nutné dodatečné zateplení) a značná hmotnost - tvárnice šířky 300 mm váží kolem 20 kg a za den jich přeskládáte stovky.

Polystyrenové tvárnice (ICF)

Sestavy tvarovek z EPS, které se skládají jako stavebnice, vyztuží a zalijí betonem. Polystyren zůstává na místě a funguje jako tepelná izolace z obou stran betonového jádra, obvykle s vnější omítkou nebo obkladem.

Výhody: výborná tepelná izolace bez dodatečného zateplování, omezení tepelných mostů, lehká manipulace a rychlé skládání.

Nevýhody: vyšší pořizovací cena a malá mechanická odolnost před zalitím - tvarovku snadno prorazíte kolečkem nebo nášlapem, a stejně tak ji dokáže rozevřít tlak betonu, pokud betonujete moc rychle.

Keramické a vláknocementové prvky

Keramické tvárnice kombinují odolnost a estetiku keramiky s monolitickým betonovým jádrem. Vláknocementové desky umožňují stavět štíhlé stěny a pláště, do nichž se beton nalévá a desky zůstávají součástí konstrukce.

Výhody: dobrá odolnost proti vlhkosti a mrazu u vláknocementu, možnost pohledového povrchu bez další úpravy u keramiky.

Nevýhody: vyšší cena a systémové řešení vázané na konkrétního výrobce, montáž vyžaduje přesnější dodržení systémových postupů.

Papírové a speciální systémy

Pro kulaté sloupy se používá válcové bednění z tvrzeného, napuštěného papíru. Podle systému se plášť po betonáži buď ponechává, nebo odstraňuje. Dál sem patří dřevocementové desky, bedničkové a filigránové stropy - systémy, které slučují funkci bednění a konstrukčního prvku.

Čtyři vzorky ztraceného bednění vedle sebe: betonová šalovací tvárnice, polystyrenová ICF tvarovka, keramická tvárnice a vláknocementová deska
Zleva betonová šalovací tvárnice, polystyrenová tvarovka, keramická tvárnice a vláknocementová deska.
TypKde dává smyslTepelná izolaceNáročnost montážePořizovací cena
Betonové tvárnicezáklady, sokly, opěrné zdi, plotyžádnánízká, ale fyzicky náročnánejnižší
Polystyrenové ICFobvodové stěny, sokly s nároky na izolacivysokánízká, ale citlivá na tlak betonuvyšší
Keramické tvárnicepohledové a systémové konstrukcečástečnástřednívyšší
Vláknocementové deskyštíhlé stěny, vlhká prostředížádnástřední, systémovávyšší
Papírové trubkykulaté sloupyžádnánízkánízká

Kde se ztracené bednění používá

  • Základové pásy a patky rodinných domů, garáží a menších objektů.
  • Sokly a podezdívky, na nichž se pak zdí zdivo nebo betonuje základová deska.
  • Opěrné zdi, zídky a terénní stupně, včetně podzemních stěn.
  • Plotové základy, sokly a sloupky.
  • Věnce, stropy a speciální konstrukce u systémových řešení (bazény, nádrže).

Než začnete: co si připravit

Projekt a statika

U základů rodinného domu vychází dimenze tvárnic i výztuže z projektu. U opěrné zdi to platí dvojnásob - zeď zadržuje zeminu, která na ni tlačí trvale, a její porucha typicky nebývá pomalá. Šířka tvárnice, hloubka založení, průměr a rozteč výztuže i tvar paty zdi jsou věci statického výpočtu, ne odhadu podle sousedovy zdi.

Zvlášť pozor na dvě situace, kdy je statik nutný vždycky: opěrná zeď nad zhruba metr výšky a jakákoli zeď, na kterou působí přitížení shora - příjezdová cesta, parkovací stání, stavba u koruny svahu.

Volba šířky tvárnice

ŠířkaTypické použití
150-200 mmplotové sokly, nízké zídky, méně namáhané konstrukce
250-300 mmzákladové pásy rodinných domů, běžné opěrné zdi
400 mm a vícevysoké opěrné zdi, silně zatížené konstrukce

Šířka se odvíjí od statického zatížení (výška zdi, tlak zeminy, zatížení od konstrukce nad ní), funkce zdi a projektového návrhu. U základového pásu pod stěnou platí i praktické pravidlo: pás má být širší než zdivo, které na něm bude stát, aby zůstal prostor pro hydroizolaci a případné zateplení soklu.

Kolik toho objednat

Počty vycházejí z jednoduché aritmetiky a vyplatí se spočítat je předem - dovážet dvě palety tvárnic navíc je otrava, a nedolitá poslední řada je horší.

Tvárnice. U formátu 500 × 250 mm (délka × výška) vyjde na 1 m² stěny 8 kusů, tedy 2 kusy na běžný metr každé řady. Připočtěte 5 procent na dořezy a rozbité kusy.

Beton. Spotřeba se udává na metr čtvereční stěny, což je totéž jako běžný metr při výšce 1 m:

Šířka tvárniceSpotřeba betonu
200 mmcca 100-120 l/m²
300 mmcca 150-180 l/m²
400 mmcca 220-250 l/m²

Pro sokl vysoký 0,75 m a dlouhý 40 m z tvárnice 300 mm to znamená 40 × 0,75 = 30 m² stěny, tedy zhruba 4,5 až 5,4 m³ betonu. Objednávejte s rezervou kolem 10 procent - beton mizí v nerovnostech podkladu, v dutinách po dořezech a v tom, co zůstane v domíchávači.

Výztuž. Podle vyztužení počítejte orientačně 4 až 8 kg oceli na m² stěny. Pomocná čísla pro přepočet metrů na kilogramy: ø8 mm = 0,395 kg/m, ø10 mm = 0,617 kg/m, ø12 mm = 0,888 kg/m.

Nářadí a materiál

  • vibrační deska na hutnění štěrkového lože,
  • laser nebo nivelační přístroj, vodováha 2 m, provázek, olovnice,
  • úhlová bruska s diamantovým kotoučem na beton, gumová palice,
  • míchadlo a nádoba na maltu pro první řadu,
  • roxor nebo ponorný vibrátor ø25-35 mm na hutnění,
  • vázací drát a kleště, distanční podložky pro krytí výztuže,
  • fólie nebo geotextilie na zakrytí a ošetřování betonu.

Postup krok za krokem

1. Výkop a příprava podkladu

Výkop základových pásů se vede do nezámrzné hloubky - v českých podmínkách zpravidla 80 až 90 cm, v podhorských a jílovitých lokalitách i víc. Přesnou hodnotu určuje projekt podle lokality a typu zeminy. Základová spára musí být v rostlém, únosném terénu, nikdy ne v navážce nebo v nakypřené zemině.

Dno rýhy se srovná a provede se štěrkový podsyp frakce 16/32 v tloušťce zhruba 50 až 100 mm, důkladně zhutněný vibrační deskou. Na něj přijde podkladní beton tloušťky přibližně 40 až 120 mm, minimálně třídy C16/20.

Podkladní beton srovnejte s maximální možnou přesností - do 5 mm na dvoumetrové lati. Každý milimetr nerovnosti se totiž přenese do první řady tvárnic a odtud do všech řad nad ní. Vyrovnávat sokl ve třetí řadě už nejde.

2. Uložení první řady tvárnic

První řada je celá stavba. Ukládá se do vrstvy čerstvé cementové malty, případně přímo na podkladní beton podle systému tvárnic, a maltové lože slouží právě k dorovnání drobných nerovností.

  1. Vytyčte půdorys provázky na lavičkách a zkontrolujte pravé úhly změřením úhlopříček.
  2. Začněte v rozích - rohové tvárnice určí polohu celé řady.
  3. Pokládejte "na vazbu" jako cihelné zdivo: svislé spáry sousedních řad se nesmějí krýt nad sebou.
  4. Průběžně kontrolujte vodorovnost vodováhou a laserem, srovnávejte gumovou palicí.
  5. Délkové dořezy řežte úhlovou bruskou s kotoučem na beton, ne kladivem.

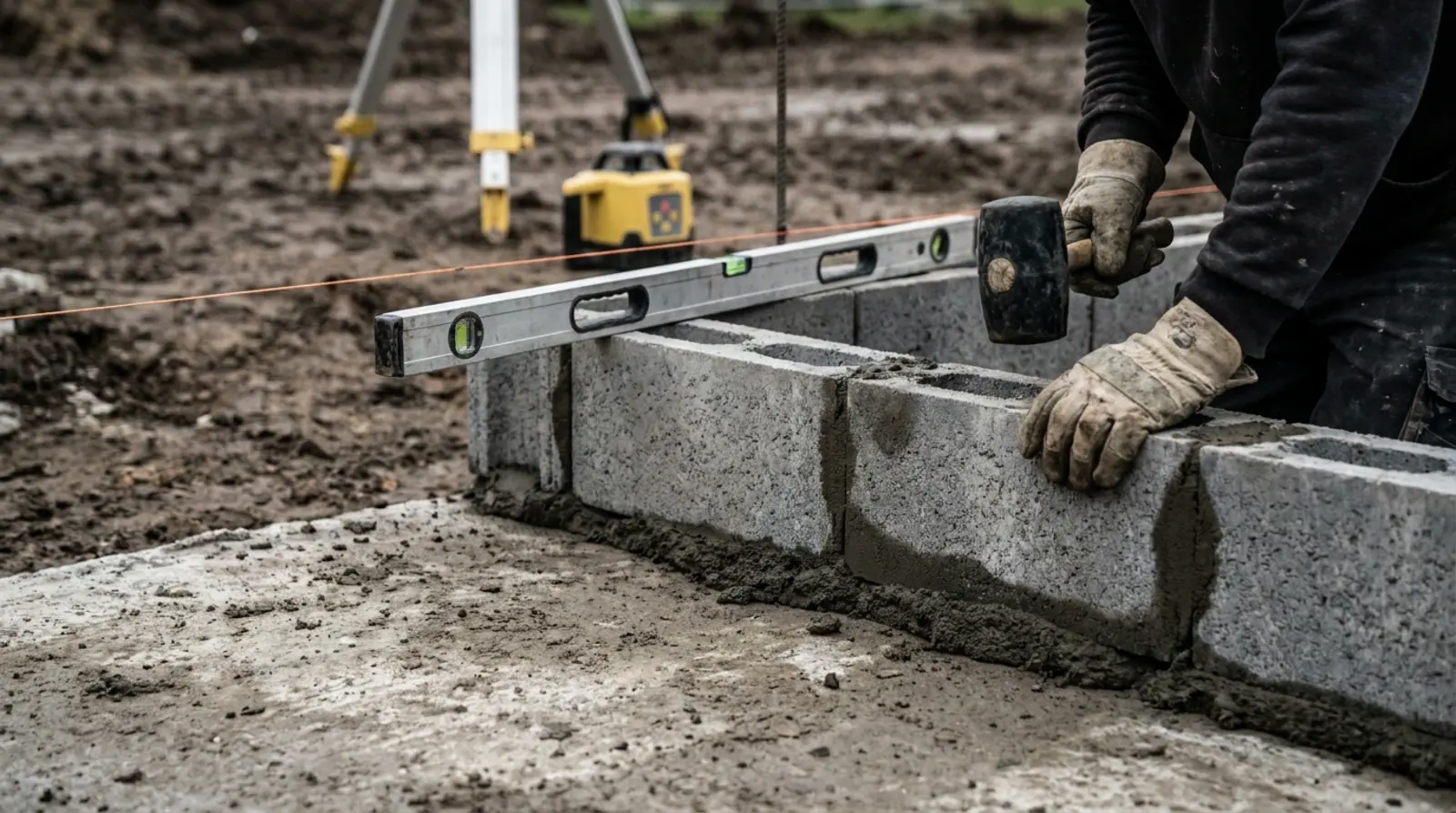

První řada betonových tvárnic ukládaná do maltového lože, pracovník ji srovnává gumovou palicí, přes tvárnice leží dvoumetrová vodováha, v pozadí stavební laser
První řada se ukládá do malty a rovná se do posledního milimetru. Odchylka odtud se kumuluje do všech řad nad ní.

Než položíte druhou řadu, projděte celou první řadu ještě jednou laserem. Deset minut kontroly tady ušetří den práce později.

3. Skládání dalších řad a armování

Další řady se skládají nasucho, drží je zámkový systém pero-drážka. Vazba se posouvá o polovinu tvárnice, stejně jako u zdiva.

Souběžně se ukládá výztuž ve dvou směrech:

  • Svislá výztuž (roxory) kotvená do základového betonu a procházející celou výškou zdi. Pruty se osazují buď před skládáním a tvárnice se na ně navlékají, nebo se zasouvají do dutin postupně.
  • Vodorovná výztuž vkládaná do výkrojů a dutin tvárnic v jednotlivých řadách, s přesahy v napojení a s ohyby v rozích.

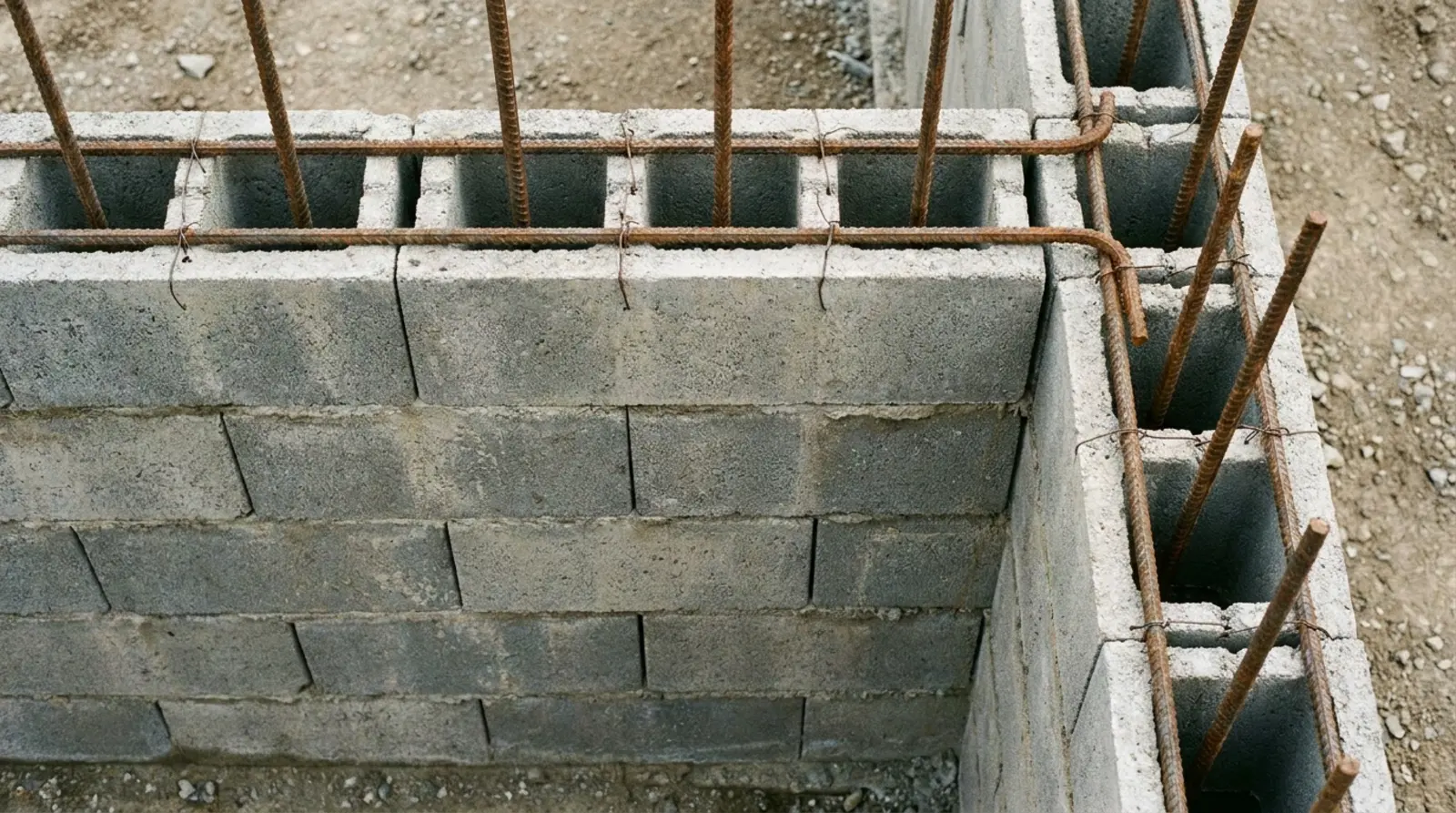

Pohled shora do stěny ze ztraceného bednění se svislými roxory v dutinách a vodorovnou výztuží ve výkrojích horní řady, spoje jsou svázané drátem
Svislá výztuž prochází dutinami, vodorovná leží ve výkrojích a v rohu přesahuje do sousední stěny.

Průměry a rozteče určuje projektant. U rodinných domů se běžně používají pruty 8 až 12 mm. Kromě dimenzí hlídejte tři věci, na které se zapomíná:

  • Krytí výztuže betonem. Prut nesmí ležet na stěně tvárnice - musí být obalený betonem ze všech stran. Používejte distanční podložky.
  • Přesahy prutů. Vodorovná výztuž se napojuje s přesahem obvykle kolem 50 průměrů prutu (u ø10 mm tedy zhruba 50 cm), podle projektu.
  • Rohy a napojení. V rozích se výztuž neukončuje na doraz, ale ohýbá a přesahuje do sousední stěny. Roh je místo, kde se koncentruje napětí.

Neméně důležité je propojení celku: svislé roxory ze základových pásů se přivazují k výztuži podezdívky a následně k výztuži základové desky, aby konstrukce byla staticky souvislá. Kari síť v desce se s roxory sváže drátem, ne jen položí vedle nich.

Ještě před betonáží osaďte všechny prostupy - chráničky pro kanalizaci, vodu, elektro a případně kotvicí prvky pro sloupky. Vysekávat je do vyzrálého vyztuženého betonu je práce, kterou si nikdo nechce zopakovat.

4. Betonáž

Před betonáží tvárnice navlhčete. Suchá tvárnice odsává vodu z čerstvé směsi, ta pak nedozraje správně a na povrchu vznikají smršťovací trhliny.

Konzistence. Beton má být měkčí, konzistence S3, aby dobře zatekl do dutin a obalil výztuž. Zároveň nesmí být tak řídký, aby vytékal spárami - a nesmí se to řešit doléváním vody na stavbě, protože tím se ničí pevnost. Pokud potřebujete tekutější směs, řeší se to plastifikátorem už v betonárně. Kamenivo volte s ohledem na šířku dutin, u úzkých tvárnic frakci do 8 nebo 16 mm.

KonstrukceDoporučená třída betonu
Méně namáhané konstrukce, pokud to projekt připouštíC12/15
Základy rodinných domůC16/20
Konstrukce vystavené povětrnosti a mrazu, opěrné zdiC20/25 až C25/30
Nikdy nezalévejte celou výšku najednou. Betonuje se po vrstvách 30 až 40 cm, maximálně 3 až 4 řady tvárnic v jedné etapě, a každá vrstva se zhutní. Čerstvý beton tlačí na stěny hydrostaticky a nasucho složené tvárnice mají omezenou únosnost - při zalití celé výšky se stěna vyboulí nebo tvárnice praskne.

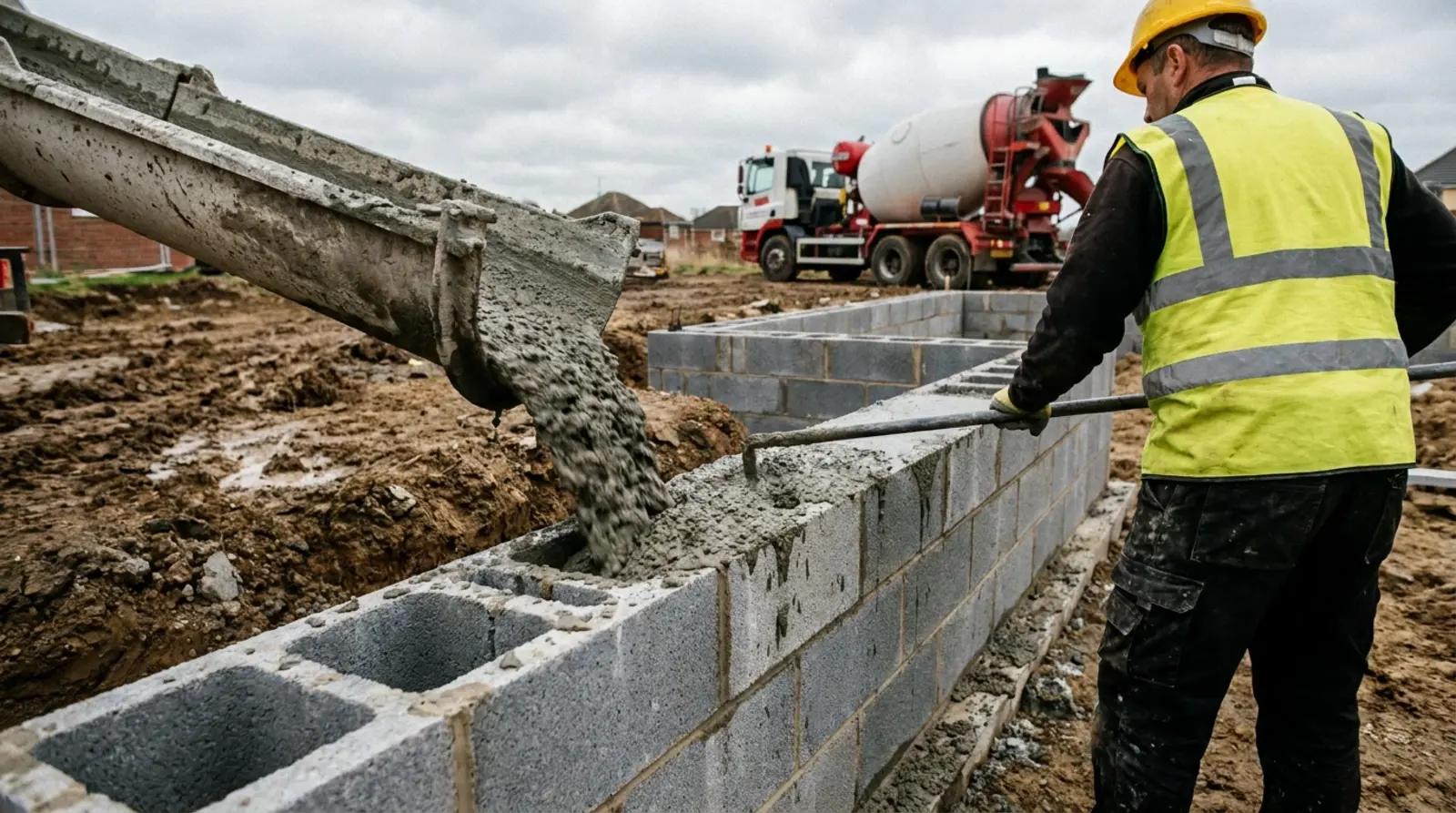

Beton tekoucí ze žlabu domíchávače do dutin betonových tvárnic, pracovník propichuje čerstvý beton ocelovou tyčí
Beton se lije po vrstvách a každá se propíchá. Horní řady zůstávají prázdné pro další etapu.

Hutnění. Cílem je odstranit vzduchové bubliny a zajistit, aby beton dokonale obalil výztuž a vyplnil všechny dutiny. Hutní se propichováním roxorem nebo ponorným vibrátorem malého průměru, vždy po jednotlivých vrstvách. U vibrátoru platí, že se vpichy dělají hustě a krátce - dlouhé vibrování v jednom místě rozdělí směs na kamenivo a cementové mléko a u dutinových tvárnic zvyšuje riziko vyboulení.

Pokud betonujete na několik etap, počítejte s pracovní spárou. Navazující beton se lije na očištěný, navlhčený povrch a spára se umisťuje tam, kde ji projekt připouští - ne uprostřed nejvíc namáhaného místa.

5. Ošetřování betonu

Po betonáži je potřeba beton chránit před rychlým vysycháním, přímým sluncem a intenzivním deštěm. Minimálně několik dnů, ideálně týden, se udržuje vlhký - kropením a zakrytím fólií nebo geotextilií. Za horkého a větrného počasí je to nutnost, ne doporučení: povrch pak vysychá rychleji, než beton stihne získat pevnost, a popraská.

Teplota při betonáži a zrání by neměla klesnout pod zhruba 5 °C. Za nižších teplot se řeší zimní betonáž - ohřívaná záměsová voda, přísady, zakrytí a temperování, případně vyšší třída betonu.

Orientačně platí, že beton má po týdnu kolem 70 procent návrhové pevnosti a plnou pevnost po 28 dnech. Prakticky: zdít nebo zatěžovat sokl se dá zpravidla po několika dnech, ale konstrukci nevystavujte plnému zatížení dřív, než projekt dovolí.

6. Hydroizolace a napojení další konstrukce

Po vyzrání betonu se na horní hranu soklu provádí vodorovná hydroizolace - asfaltové pásy nebo stěrková izolace. Na ni se pak ukládá zdivo, nebo se vyváže kari síť a betonuje základová deska.

Hydroizolace musí být souvislá a musí navazovat na izolaci desky. Nejčastější místo poruchy není plocha, ale detail: přesah, spoj, roh, prostup. Počítejte s přesahy pásů podle výrobce a s vytažením izolace na svislou plochu tam, kde na ni bude působit voda. Izolaci spodní stavby řešíme v rámci služby hydroizolace a sanace.

U podezdívek ve svahu a u konstrukcí zasypaných zeminou se za ztracené bednění provádí nopová fólie, geotextilie a štěrkový zásyp, doplněný drenážní trubkou, která odvádí vodu pryč od konstrukce. Zásyp se hutní po vrstvách, ne najednou.

Specifické situace

Základy rodinného domu

U rodinných domů se ztracené bednění používá pro základové pásy a sokl nad terénem. Postup je stejný jako výše, klíčové jsou tři detaily:

  1. Napojení na základovou desku - svislé roxory z pásů se sváží s výztuží podezdívky a následně s kari sítí desky.
  2. Prostupy pro kanalizaci a instalace se osazují před betonáží, s chráničkami a s dostatečnou vůlí pro sedání.
  3. Zateplení a hydroizolace soklu - z vnější strany typicky XPS, protože běžný bílý polystyren v soklu nasákne. Izolace proti zemní vlhkosti musí navazovat na vodorovnou izolaci pod zdivem.

Opěrné zdi a zídky

U opěrné zdi rozhoduje statika a voda, v tomto pořadí. Šířka tvárnic, výška zdi, dimenze a rozteč výztuže musí být navržené, protože zeď trvale přenáší tlak zeminy. Základ se zakládá hlouběji než u nezatížených soklů a beton má mít vyšší pevnostní třídu a odolnost proti mrazu a vodě.

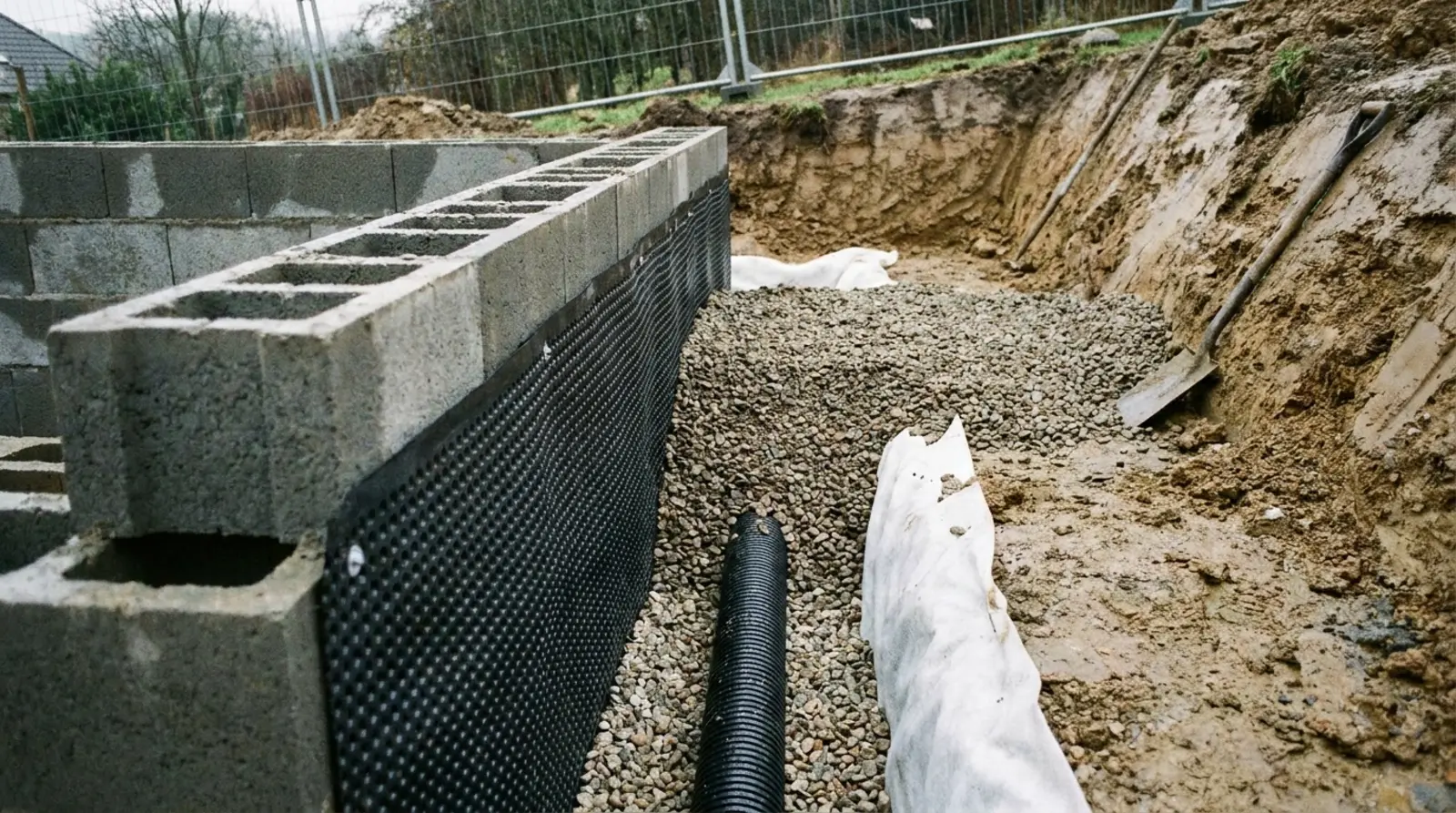

Zadní strana opěrné zdi ze ztraceného bednění s černou nopovou fólií, drenážní trubkou ve štěrkovém loži a geotextilií
Rub opěrné zdi: nopová fólie, drenážní trubka ve štěrku a geotextilie. Bez tohohle detailu zdi padají.

Za zdí se musí řešit odvodnění - nopová fólie, drenážní trubka ve štěrkovém loži zabalená do geotextilie, spád drenáže k výusti. Bez drenáže se za zdí drží voda, v zimě zmrzne a tlak, který na zeď působí, násobně vzroste. Většina zřícených zahradních opěrných zdí není špatně vyztužená - je špatně odvodněná.

U delších zdí se navrhují dilatační spáry; jejich rozteč patří do projektu.

Plotové základy a sokly

Ztracené bednění je oblíbené pro plotové sokly i základy sloupků. Postup je obdobný, jen se používají užší tvárnice, typicky kolem 200 mm. Řeší se tu navíc:

  • kotvení sloupků - roxory vytažené ze soklu, kotevní pouzdra nebo chemické kotvy do vyzrálého betonu,
  • odvodnění a povrchová úprava soklu, který je celoročně vystavený vodě a mrazu,
  • dilatace a založení u dlouhých plotů a ve svahu, kde se sokl odstupňuje.

Kompletní realizaci včetně soklu a výplní najdete u služby ploty a oplocení.

Věnce, stropy a bazény

Některé systémové tvárnice a desky slouží jako ztracené bednění pro věnce, stropy nebo bazény. Tady platí přednostně systémové pokyny výrobce, zejména v armování, napojení na zdivo a postupu betonáže.

Věnce se často šalují klasicky pomocí OSB desek, ale existují i ztracená bednění z polystyrenu nebo vláknocementu, která zůstávají součástí konstrukce a řeší přitom tepelný most věnce.

Nejčastější chyby a co způsobí

ChybaNásledek
Nepřesně vyrovnaná první řadakřivá zeď, kterou už nelze srovnat, kumulace odchylky do výšky
Nedostatečné hutnění betonudutiny (kaverny), špatně obalená výztuž, snížená pevnost
Zalití velké výšky najednouvyboulení stěny, prasklé tvárnice, vylitý beton
Ředění betonu vodou na stavběvýrazný pokles pevnosti, smršťovací trhliny
Nedostatečná nebo špatně umístěná výztužtrhliny, deformace, statická porucha
Chybějící krytí výztužekoroze výztuže, odprýskávání betonu
Chybějící drenáž za opěrnou zdítlak vody a mrazu, naklonění nebo zřícení zdi
Zapomenuté prostupysekání do hotové vyztužené konstrukce
Betonáž pod 5 °C bez opatřeníbeton nezraje, ztráta pevnosti, poškození mrazem

Kontrolní checklist

Před betonáží

  • základová spára v rostlém terénu, štěrk zhutněný,
  • podkladní beton vyrovnaný, zkontrolovaný laserem,
  • první řada v rovině a v pravém úhlu, úhlopříčky sedí,
  • řady na vazbu, spáry se nekryjí,
  • svislá i vodorovná výztuž podle projektu, přesahy a rohy vyřešené,
  • výztuž má krytí, leží na distančnících,
  • prostupy a chráničky osazené,
  • tvárnice navlhčené.

Při betonáži

  • objednaná správná třída a konzistence (S3), dodací list uložený,
  • lije se po vrstvách 30-40 cm, maximálně 3-4 řady najednou,
  • každá vrstva zhutněná, bez dlouhého vibrování v jednom místě,
  • teplota nad 5 °C.

Po betonáži

  • beton zakrytý a udržovaný vlhký několik dnů,
  • horní hrana srovnaná pro hydroizolaci,
  • hydroizolace se souvislými přesahy, navázaná na izolaci desky,
  • u zasypaných konstrukcí nopová fólie, geotextilie, drenáž se spádem,
  • zásyp hutněný po vrstvách.

Údržba a životnost

Samotné tvárnice po betonáži zvláštní údržbu nepotřebují - hlavní funkci nese monolitický beton uvnitř. Rozhoduje ochrana proti vodě a mrazu: kvalitní hydroizolace, funkční drenáž a povrchová úprava exponovaných částí.

U nadzemních částí (sokly, zídky, plotové sokly) se vyplatí kontrolovat trhliny a včas je opravit (injektáž, reprofilace) a obnovovat povrchové vrstvy - omítky, nátěry, obklady.

Životnost správně navržené a provedené monolitické konstrukce se pohybuje v desítkách let, u dobře chráněných konstrukcí i přes sto let, stejně jako u běžných železobetonových konstrukcí. Betonové tvárnice mají vysokou odolnost proti mrazu a povětrnosti, pokud nejsou trvale vystaveny působení vody a chemických rozmrazovacích látek. Polystyrenové systémy vydrží dlouho, ale potřebují povrchovou ochranu proti UV záření a mechanickému poškození. Keramické a vláknocementové prvky mají dobrou odolnost proti vlhkosti a mrazu, pokud se použijí podle doporučení výrobce.

Co ovlivňuje cenu

Cena metru běžného ztraceného bednění se skládá z položek, které se v nabídkách často schovávají do jedné řádky. Než budete srovnávat nabídky, ověřte si, že obsahují totéž:

  • zemní práce - výkop, odvoz nebo uložení výkopku, hutnění,
  • štěrkový podsyp a podkladní beton,
  • tvárnice včetně dopravy a složení (paleta tvárnic je těžká, doprava není zanedbatelná položka),
  • výztuž - materiál, řezání, ohýbání, vázání,
  • beton včetně dopravy, případně čerpadla, pokud se k základu nedostane domíchávač,
  • práce - skládání, armování, betonáž, hutnění,
  • hydroizolace, drenáž, nopová fólie, zásyp,
  • zateplení soklu, pokud se provádí.

Největší rozdíly mezi nabídkami obvykle nedělá cena tvárnice, ale to, jestli je v nabídce beton s dopravou, čerpadlo a zemní práce - a jestli nabídka počítá se skutečnou hloubkou založení podle projektu, nebo s optimistickým odhadem.

Nejčastější dotazy

Musí se ztracené bednění vyzdívat na maltu?

První řada ano - maltové lože dorovná nerovnosti podkladu. Další řady se u většiny systémů skládají nasucho, drží je zámek pero-drážka a hlavně beton uvnitř.

Dá se ztracené bednění postavit celé a zalít najednou?

Ne. To je nejčastější a nejdražší chyba. Nasucho složené tvárnice neunesou hydrostatický tlak čerstvého betonu, vyboulí se nebo prasknou. Betonuje se po vrstvách 30 až 40 cm, maximálně 3 až 4 řady najednou.

Jak poznám, že je beton dobře zhutněný?

Při propichování přestanou vystupovat vzduchové bubliny, hladina mírně poklesne a povrch se srovná. Uvnitř to nezkontrolujete - proto se hutní důsledně každá vrstva, ne namátkově.

Potřebuju na základ ze ztraceného bednění statika?

U opěrných zdí a u konstrukcí přenášejících zatížení od stavby ano. Dimenze tvárnic a výztuže patří do projektu. U nízkého plotového soklu se běžně vystačí s doporučením výrobce tvárnic, ale i tam platí zásady založení do nezámrzné hloubky a odvodnění.

Musí být výztuž po celé výšce?

Svislá výztuž se kotví do základového betonu a prochází celou výškou zdi, aby konstrukce působila jako celek. Přerušená výztuž vytváří místo, kde zeď praskne.

Kolik betonu spotřebuju?

U šířky 300 mm zhruba 150 až 180 litrů na metr čtvereční stěny, tedy na běžný metr při výšce 1 m. U šířky 200 mm počítejte 100 až 120 litrů, u 400 mm kolem 220 až 250 litrů. Objednávejte s rezervou 10 procent.

Můžu betonovat na podzim nebo v zimě?

Do teploty kolem 5 °C bez zvláštních opatření ano. Níž je potřeba zimní betonáž - přísady, ohřívaná záměsová voda, zakrytí a temperování. Betonovat do mrazu bez opatření znamená beton, který nezraje a mrazem se poškodí.

Shrnutí v osmi bodech

  1. U běžných tvárnic nedrží konstrukci bednění, ale vyztužený beton uvnitř.
  2. Dimenze tvárnic a výztuže patří do projektu, u opěrných zdí vždy se statickým posouzením.
  3. První řada rozhoduje o všem - podkladní beton do 5 mm rovinnosti, kontrola laserem.
  4. Skládat na vazbu, výztuž svisle i vodorovně, s krytím, přesahy a ohyby v rozích.
  5. Betonovat po vrstvách 30 až 40 cm, maximálně 3 až 4 řady najednou, a každou vrstvu zhutnit.
  6. Beton konzistence S3, třída podle namáhání - C16/20 pro základy, C20/25 až C25/30 pro exponované konstrukce. Nikdy neředit vodou na stavbě.
  7. Několik dnů beton vlhčit a chránit, nebetonovat pod 5 °C bez opatření.
  8. O životnosti rozhoduje hydroizolace a drenáž, ne pevnost tvárnice.

Plánujete základy nebo opěrnou zeď?

Zakládáme rodinné domy, garáže, opěrné zdi i plotové sokly v Ostravě a okolí. Přijedeme se podívat na pozemek, posoudíme založení a odvodnění a spočítáme kompletní nabídku - včetně zemních prací, betonu a hydroizolace, aby vás nic nepřekvapilo až v průběhu stavby.

Podívejte se na naši výstavbu domů nebo na dokončené realizace. Nezávazná konzultace a cenová nabídka zdarma.

Zdroje
