Zateplení fasády krok za krokem: od nabídky po přejímku (2. díl)

Druhý díl průvodce zateplením. Jak porovnat nabídky, co si pohlídat ve smlouvě, jak fasáda vzniká vrstvu po vrstvě, proč se tmavá omítka na polystyren nehodí a co kontrolovat při přejímce. Včetně srovnání omítek, přejímacího checklistu a postupu při reklamaci.

V prvním dílu jsme řešili rozhodování: jestli dům vůbec zateplovat, jakou tloušťku a materiál zvolit, kolik to dnes stojí a jak na to sáhnout přes Novou zelenou úsporám. Tenhle díl začíná ve chvíli, kdy máte v ruce první nabídky.

Od téhle chvíle už o výsledku nerozhoduje materiál. Zateplovací systém je certifikovaný jako celek a všechny renomované systémy fungují; rozdíl mezi fasádou, která vydrží třicet let, a fasádou, na které se za tři roky objeví trhliny, dělá kdo a jak ji namontuje a jestli si toho zákazník včas všimne. Projdeme tedy celou realizaci: od porovnání nabídek přes smlouvu, přípravu domu a jednotlivé vrstvy až po přejímku, reklamaci a údržbu.

Jak porovnat nabídky, které se porovnat nedají

Tři nabídky na stejný dům se běžně liší o dvě stě tisíc korun. Skoro nikdy to není proto, že by jedna firma byla o dvě stě tisíc dražší - obvykle každá počítá něco jiného. Než začnete srovnávat čísla, srovnejte rozsah.

Na co se ptát:

  • Realizujete systém jako certifikovanou sestavu jednoho výrobce? Který?
  • Kdo zpracuje projekt a požární řešení? Je v ceně?
  • Jaký je návrh kotvení - kolik hmoždinek na m², jaký typ, jak se řeší rohové oblasti?
  • Jak řešíte sokl a napojení na hydroizolaci? Kam až sahá perimetr?
  • Kolik dní necháte zrát základní vrstvu před omítkou?
  • Kdo bude na stavbě fyzicky pracovat - vlastní parta, nebo subdodavatel?
  • Máte pojištění odpovědnosti a v jaké výši?
  • Můžu vidět tři realizace staré alespoň pět let? (Nová fasáda vypadá dobře vždycky. Pětiletá už mluví pravdu.)

Co má být v nabídce písemně:

  • Konkrétní systém a jeho výrobce, včetně typu izolantu, lepidla, stěrky, tkaniny, penetrace a omítky.
  • Tloušťka izolantu a cílová hodnota U.
  • Výkaz výměr - m² fasády, bm soklové lišty, ks rohových profilů, m² lešení, bm parapetů.
  • Jmenovitě všechny položky ze seznamu "co v ceně obvykle není" z prvního dílu: lešení, sokl a odkop, sanace podkladu, klempířina, prodloužení přesahu střechy, hromosvod včetně revize, projekt a energetické posouzení, likvidace odpadu.
  • Termín zahájení a dokončení, sankce za prodlení.
  • Platební kalendář navázaný na dokončené fáze, ne na kalendář.
  • Záruka - na dílo i na systém výrobce, a co přesně pokrývá.

Praktický postup, jak z toho udělat srovnatelná čísla: vezměte nejpodrobnější nabídku, udělejte z jejího výkazu výměr tabulku a ostatní firmy poproste, aby ocenily přesně tyhle položky. Kdo to odmítne, řekl vám o sobě dost. Zbytek rozdílů pak uvidíte na první pohled - a bývá to sokl, lešení a klempířina.

Varovné signály: nabídka na jednu stránku bez výkazu výměr, cena výrazně pod trhem, tlak na rychlý podpis, záloha nad 30 % předem, "materiál srovnatelné kvality" místo konkrétního systému, odmítnutí písemné smlouvy, firma bez dohledatelných referencí staršího data.

Smlouva o dílo: sedm bodů, na kterých opravdu záleží

Smlouva se čte jednou a rozhoduje v jediné situaci - když se něco pokazí. Těchhle sedm bodů je pak rozdíl mezi nepříjemností a soudem.

  1. Předmět díla odkazem na výkaz výměr. Ne "zateplení fasády rodinného domu", ale konkrétní příloha s položkami, systémem a tloušťkami. Příloha je součástí smlouvy a mění se jen dodatkem.
  2. Cena a její charakter. Pevná cena za dílo, nebo cena podle skutečně provedených výměr? Obojí je v pořádku, ale musí být jasné které. U ceny podle výměr si vymiňte společné zaměření po demontáži lešení.
  3. Vícepráce jen písemným dodatkem. Nejčastější zdroj sporů. Ve smlouvě má být, že jakákoli práce nad rámec výkazu výměr se provádí až po písemném odsouhlasení ceny a případného posunu termínu. Ústní "to bude pár tisíc navíc" se na konci stavby počítá jinak.
  4. Termíny a sankce. Zahájení, dokončení a smluvní pokuta za prodlení. Zároveň si ohlídejte odstavec o počasí - technologická přestávka kvůli dešti nebo mrazu je legitimní důvod k posunu, ale má být definovaný, ne libovolný.
  5. Platební kalendář navázaný na fáze. Rozumné rozdělení je záloha na materiál po zahájení, platba po dokončení kotvení, platba po armovací vrstvě a zádržné 5-10 % splatné až po odstranění vad z přejímky. Zádržné je jediný nástroj, který spolehlivě zajistí, že se firma vrátí dodělat drobnosti.
  6. Záruka a odpovědnost za vady. U stavby platí ze zákona právo z vady, kterou nebylo možné zjistit při převzetí, po dobu pěti let od převzetí (§ 2629 občanského zákoníku). Smluvní záruka bývá 3-5 let na dílo, výrobce systému dává vlastní záruku na sestavu - ale jen při dodržení technologického předpisu. Do smlouvy patří obojí a k jakému datu běží.
  7. Pojištění odpovědnosti a subdodavatelé. Kopie pojistky jako příloha. A věta, že za subdodavatele odpovídá zhotovitel jako za sebe - jinak se v případě sporu dozvíte, že "to dělala parta, kterou už neseženeme".

Kdy stavět a jak dlouho to trvá

Sezóna kontaktního zateplování je zhruba duben až říjen. Rozhoduje teplota +5 °C a to nejen přes den, ale i v noci - čerstvá stěrka nesmí zmrznout. Také přímé slunce vadí: v létě se pracuje na odvrácené straně nebo se lešení zaplachtuje.

Orientační harmonogram rodinného domu se 150 m² fasády:

FázeDoba
Montáž lešení1-2 dny
Příprava podkladu, sanace, penetrace2-5 dnů
Sokl - odkop, hydroizolace, perimetr2-4 dny
Lepení a kotvení izolantu4-7 dnů
Broušení, profily, armovací vrstva3-5 dnů
Technologická přestávka (zrání)3-5 dnů
Penetrace a finální omítka2-4 dny
Klempířina, dokončení, demontáž lešení2-4 dny
Celkem3-5 týdnů

U menšího bungalovu do 120 m² se dá stihnout 2-3 týdny, u členitého patrového domu s balkony a lodžiemi to bývá 5-7 týdnů. Deštivý týden posune všechno o týden - technologické přestávky se počítají od okamžiku, kdy vrstva skutečně vyschne.

Kdy si termín rezervovat: slušné firmy mají sezónu obsazenou od jara. Pokud chcete stavět v květnu, jednáte v lednu. Nabídka volného termínu na příští týden v půlce sezóny je sama o sobě informace.

Podzimní realizace má jednu výhodu (nižší vytížení, někdy i cena) a jedno riziko: poslední vrstva se musí stihnout, dokud teploty drží. Fasáda přezimovaná v armovací vrstvě není katastrofa, ale musí to být vědomé rozhodnutí zapsané ve smlouvě, ne improvizace z konce listopadu.

Než přijede lešení: příprava domu a domácnosti

Tuhle kapitolu vám většina firem neřekne dopředu, protože se týká vás, ne jich. Přitom právě tady vzniká nejvíc zbytečného stresu.

Kolem domu. Lešení potřebuje volný pruh široký zhruba metr po celém obvodu, na rovném a únosném terénu. Odstraňte nebo svažte popínavky, přesaďte, co se přesadit dá, a smiřte se s tím, že záhony podél domu tuhle sezónu neuděláte. Pergolu, markýzu, satelit, klimatizační jednotku, kamery, zvonek, schránku a venkovní svítidla je potřeba demontovat - dohodněte předem, co dělá firma a co vy, a hlavně kdo to montuje zpátky.

Přípojky a zázemí. Parta potřebuje vodu a 230 V. Domluvte konkrétní zásuvku a kohout, ne "však si někde vezmeme". Připravte místo pro palety s materiálem a pro kontejner na odpad - obojí tu bude stát několik týdnů a nemá to být trávník, který má přežít.

Okna a život uvnitř. Po dobu broušení a stěrkování se okna prakticky neotevřou a na sklech skončí vrstva prachu. Prádlo venku neusuší. Pokud se současně mění okna, počítejte s tím, že v domě bude několik dní otevřeno.

Sousedé. Pokud lešení nebo přesah izolantu zasahuje na sousední pozemek, potřebujete jeho souhlas. Občanský zákoník sousedovi ukládá umožnit nezbytný vstup na pozemek, pokud stavbu nelze provést jinak, po předchozím oznámení a za náhradu případné škody - ale je nesrovnatelně lepší mít to domluvené a napsané předem než se toho dovolávat v půlce stavby. U chodníku nebo obecního pozemku jde o zábor a stanovisko obce, které se vyřizuje týdny, ne dny.

Zabezpečení a pojištění. Lešení kolem domu je pohodlná cesta k oknům v patře. Nahlaste stavbu pojišťovně (u řady smluv je to podmínka plnění), na noc zavírejte okna v patře i v podkroví a zvažte odstranění žebříku z prvního pole nebo dočasné čidlo. Zároveň ověřte, že zhotovitel má platné pojištění odpovědnosti - kdyby z lešení spadla deska na sousedovo auto.

Zvířata a děti. Pes u lešení a stavební party není dobrý nápad ani pro jednu stranu. Lešení je pro děti lákadlo, které se musí zabezpečit nebo hlídat.

Poslední pohled do rozpočtu. Než začne stavba, projděte s firmou, co se má do fasády připravit dopředu - chráničky pro budoucí kabeláž, kotevní prvky pro markýzu a rolety, venkovní zásuvku, držáky na satelit. Po dokončení fasády stojí každý takový zásah násobně víc a znamená narušení souvrství.

Postup krok za krokem, včetně toho, co se nevidí

1. Příprava podkladu

Podklad musí být suchý, pevný, čistý a zbavený nesoudržných vrstev, prachu a mastnot. Nesoudržná omítka se otluče, trhliny vyspraví, savý podklad zpenetruje. Demontují se svítidla, mřížky, satelit, hromosvod a vývody. Rovinnost podkladu má být do 10 mm/m; větší odchylky se buď vyrovnají, nebo se musí kotvit jinak.

2. Zakládací (soklová) lišta

Montuje se ve výšce minimálně 300 mm nad terénem, kotví se zatloukacími hmoždinkami, obvykle 3 kusy na běžný metr. Lišta určuje rovinu celé fasády - pokud je zvlněná, bude zvlněná i hotová omítka. Napojení lišt se řeší spojkami s dilatační mezerou, ne natupo.

Pod lištou pokračuje soklová část perimetrickým EPS nebo XPS s nízkou nasákavostí, obvykle 600-800 mm pod terén, s hydroizolací a nopovou fólií. Tohle je místo, kde se nejčastěji šetří a nejčastěji potom vzlíná vlhkost. Sanaci vlhkého zdiva řešíme v rámci služby hydroizolace a sanace.

3. Lepení desek

Desky se lepí odspodu nahoru, ve vodorovných řadách na vazbu jako cihly, aby nevznikly průběžné svislé spáry. Lepidlo se nanáší rámečkem po obvodu a terči do plochy tak, aby po přitlačení desky pokrývalo minimálně 40 % plochy. U nerovných podkladů se rámeček zesiluje, u minerální vaty se povrch desky nejdřív přetře lepidlem (tzv. penetrační stěrka), protože jinak lepidlo do vlákna nezakotví.

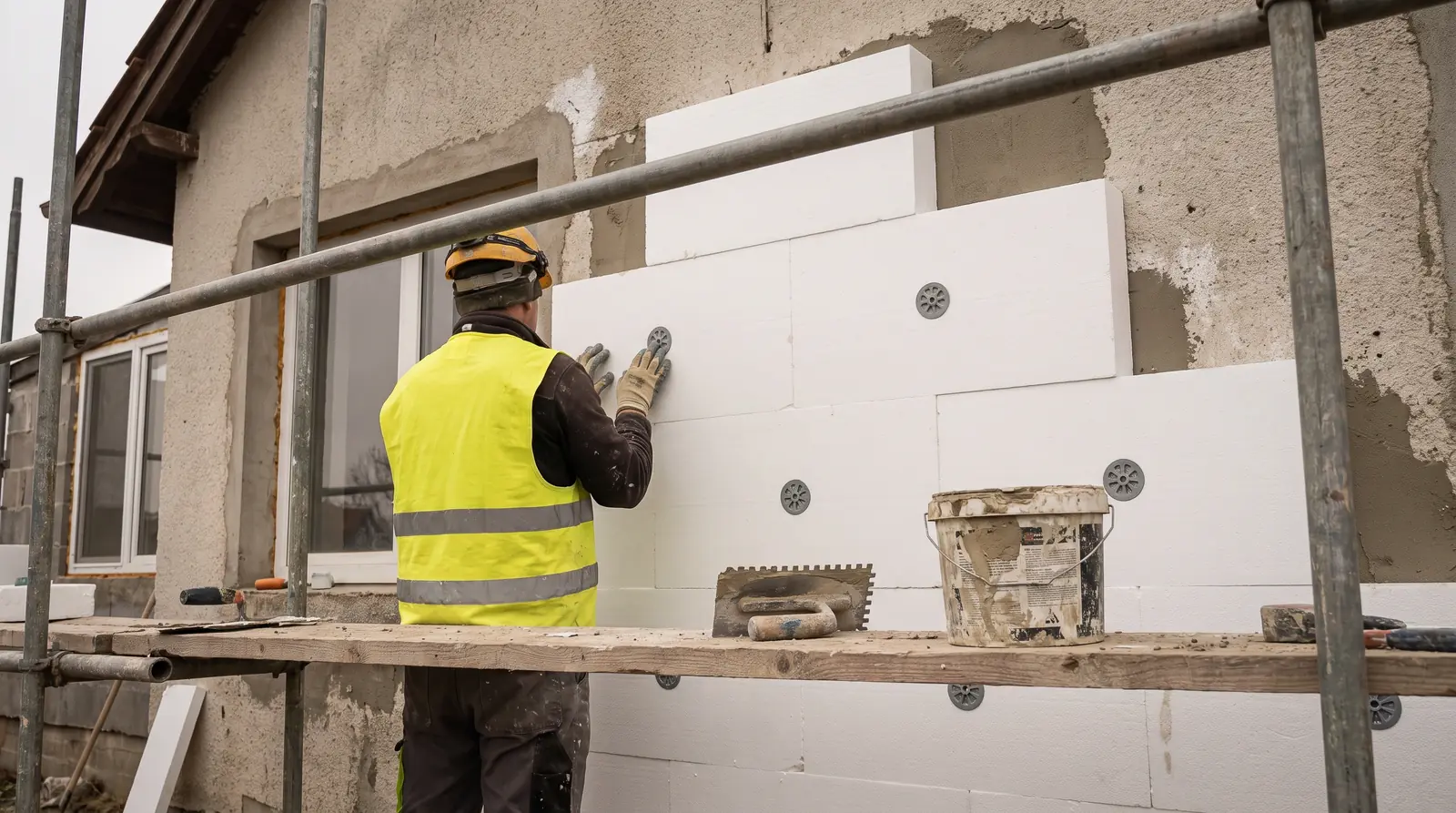

Pracovník na lešení lepí desky polystyrenu na fasádu, desky jsou kladeny na vazbu a v ploše jsou osazené talířové hmoždinky
Desky se kladou na vazbu jako cihly. Průběžná svislá spára je budoucí trhlina.

Kritická pravidla, která se často porušují:

  • Spáry mezi deskami nesmí vyjít do rohu okenního otvoru. V rozích otvorů se používají výřezy ve tvaru L z celé desky, jinak z rohu vždycky poleze trhlina.
  • Mezi deskami nesmí zůstat spáry širší než 2 mm; vyplňují se nízkoexpanzní PUR pěnou nebo proužkem izolantu, nikdy ne lepidlem (lepidlo vytvoří tepelný most a prokreslí se).
  • Práce probíhá při teplotě vzduchu, podkladu i materiálů +5 až +30 °C (ČSN 73 2901). Zimní varianty lepidel posouvají spodní hranici, ale ne o mnoho.

4. Kotvení hmoždinkami

Kotví se až po vytvrdnutí lepidla, typicky po 24 hodinách. Počet, typ a rozmístění hmoždinek určuje projekt podle podkladu, výšky budovy, tvaru objektu, polohy v krajině a návrhového zatížení sáním větru. Běžná plocha u rodinného domu vychází kolem 6 ks/m², rohové oblasti mají hmoždinek víc - právě tam působí sání nejsilněji.

Hmoždinky mají mít plastový trn nebo zapuštěnou montáž se zátkou z izolantu, jinak se každá kotva prokreslí do omítky jako tmavý bod (a je i tepelným mostem). Kotva musí projít lepidlem i omítkou do nosného zdiva v předepsané hloubce - u děrovaných cihel je to jiná hmoždinka než u betonu.

5. Broušení a vyrovnání

Celá plocha se přebrousí do roviny. Fáze, kterou zákazník nikdy nevidí a která přitom rozhoduje o tom, jestli bude na hotové fasádě při ostrém slunci vidět každá deska. U fenolických desek se nebrousí vůbec, což klade tím větší nároky na přesnost lepení.

6. Základní (armovací) vrstva

Stěrková hmota v tloušťce zhruba 3-5 mm, do níž se shora dolů vtlačí skelná armovací tkanina - perlinka. Tkanina musí být uprostřed vrstvy, krytá z obou stran, s přesahy pásů minimálně 100 mm. Perlinka položená na povrch a jen přetřená je nejčastější skrytá vada v celé technologii.

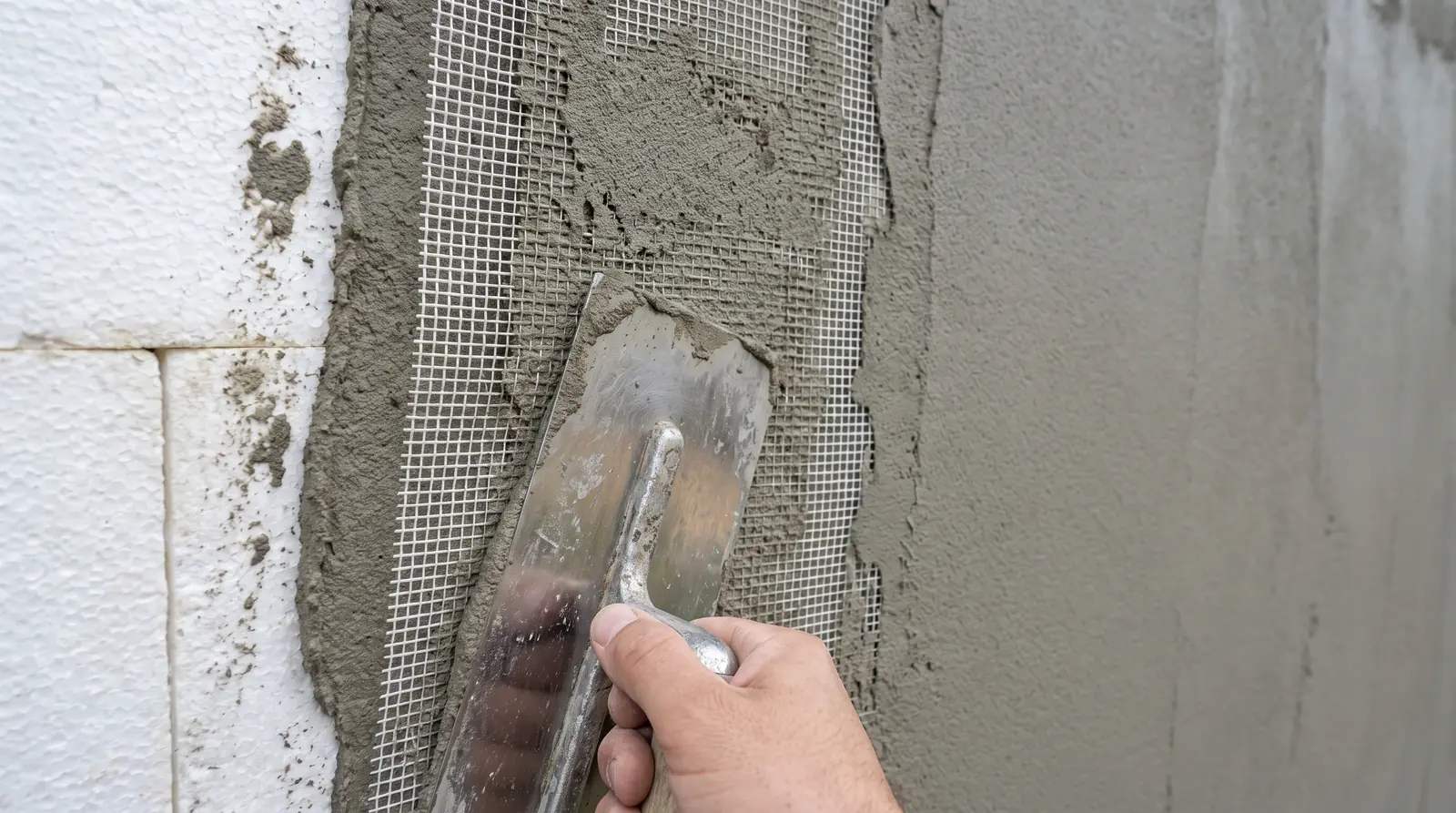

Detail natahování armovací vrstvy: vlevo holá izolační deska, uprostřed skelná tkanina vtlačovaná nerezovým hladítkem do čerstvé stěrky, vpravo hotová zastěrkovaná plocha
Perlinka patří doprostřed stěrky, krytá z obou stran. Položená na povrch je skrytá vada.

Před plošným armováním přijdou na řadu diagonální výztuže v rozích otvorů (pruh tkaniny 200 × 300 mm pod úhlem 45°), rohové profily s tkaninou na všech nárožích a ostěních, parapetní a začišťovací profily kolem oken a dveří a dilatační profily v místě dilatací objektu.

Doba zrání základní vrstvy je podle systému minimálně 3-5 dní před nanesením omítky. Zkracování téhle přestávky je klasická příčina trhlin a fleků.

7. Penetrace

Penetrační nátěr probarvený do odstínu finální omítky. Sjednotí savost a zabrání tomu, aby omítka na různě savých místech uschla různě rychle a vytvořila mapy.

8. Finální omítka a dokončení

Tenkovrstvá probarvená omítka, nanášená a strukturovaná v jednom pracovním záběru na celou plochu mezi dilatacemi nebo nárožími - jinak vznikne viditelný spoj. U větších ploch to znamená víc lidí na lešení najednou; parta o dvou to na patrovém domě neudělá bez napojení.

Následují klempířské prvky (parapety s dostatečným přesahem a bočnicemi, oplechování atik a říms), zpětná montáž svítidel a hromosvodu s revizí, tmelení napojení na výplně a úklid.

Výběru omítky - pojiva, struktury a barvy - je věnovaná samostatná kapitola níž, protože je to jediné rozhodnutí z celé stavby, které budete mít dalších dvacet let denně na očích.

Detaily, které rozhodují o životnosti

Plocha fasády je jednoduchá. Kvalita se pozná na detailech, kterých je na běžném domě několik desítek - a shodou okolností jsou to přesně ta místa, kde se dá ušetřit půl dne práce, aniž si toho kdokoli hned všimne.

Ostění a nadpraží oken

Ostění se zatepluje tenkou deskou 20-40 mm, aby se omezil tepelný most kolem rámu. Přesah izolantu přes rám má být alespoň 30 mm; méně znamená studený pruh po obvodu okna, na kterém v zimě kondenzuje. Napojení izolantu na rám se řeší začišťovacím (APU) profilem s integrovanou tkaninou a těsnicí páskou, ne natvrdo natupo a přetmelené silikonem - ten za dva roky popraská.

Silná vrstva izolantu zároveň zúží výhled a zhorší osvětlení místností. Pokud vám na tom záleží, je řešením lepší izolant v menší tloušťce (šedý EPS, PIR) právě v ostění.

Parapety

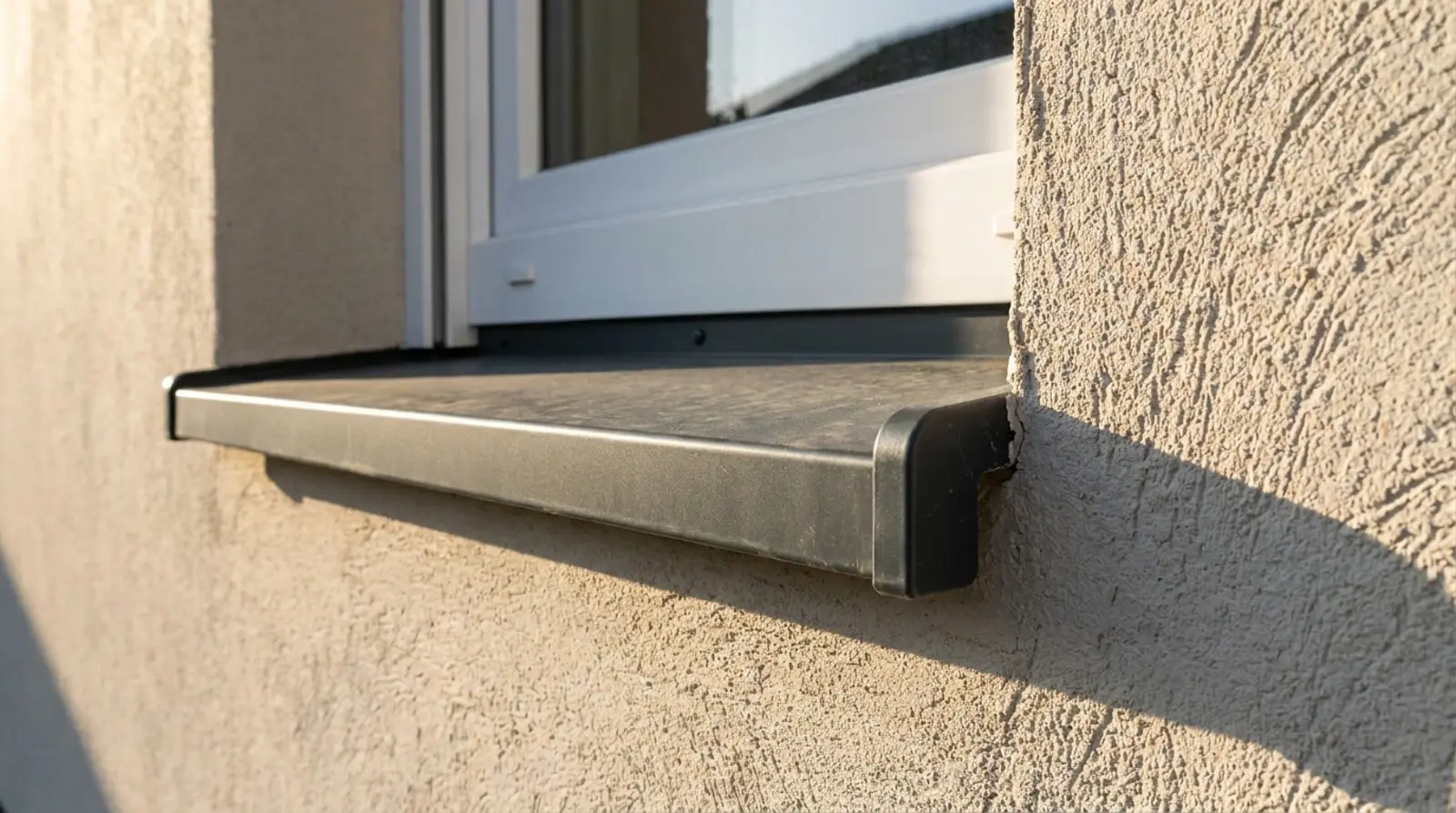

Parapet musí mít spád směrem ven, přesah přes líc fasády alespoň 40 mm, okapnici a boční díly zatažené do ostění pod omítku. Parapet zaříznutý natupo do omítky je záruka vlhkých šmouh pod okny do dvou let.

Detail plechového parapetu na zateplené fasádě v šikmém světle: spád směrem ven, ohnutá okapnice na čele a boční díl zatažený do ostění
Okapnice na čele a boční díl zatažený do ostění. Bez nich tečou šmouhy po fasádě.

Dvě věci, které se opomíjejí: parapet se má uložit do pružného lože, aby se mohl teplotně roztahovat bez tlaku do omítky, a delší parapety (nad 1,5 m) potřebují dilatační spoj, ne jeden kus zaklíněný mezi ostění.

Sokl a spodní stavba

Nejnamáhanější místo celé fasády. Odstřikující voda, sníh navátý k domu, sekačka, kola, sůl z chodníku. Skladba má být: perimetrický izolant s nízkou nasákavostí, hydroizolace se zpětným spojem na svislou izolaci suterénu, nopová fólie, drenážní zásyp a nad terénem odolná mozaiková omítka.

Přechod nadzemní části do soklu se řeší buď zakládací lištou, nebo bezlištovým založením s okapničkou. Bezlištové provedení je pracnější a dražší, ale nemá vodorovnou hranu, na které se drží voda.

Okapový chodník není kosmetika. Kačírek nebo dlažba se spádem od domu drží odstřikující vodu dál od soklu a prodlužuje životnost té nejexponovanější části fasády.

Balkony a lodžie

Největší tepelné mosty na domě. Balkonová deska prochází skrz obálku a odvádí teplo i po zateplení fasády - v termovizi je vidět jako světlý pruh přes celé průčelí. Řešení jsou tři, od nejlevnějšího:

  1. Zateplit desku shora i zdola a čelo. Tepelný most se zmenší, ale nezmizí, a shora to znamená novou hydroizolaci a dlažbu, tedy prakticky rekonstrukci balkonu.
  2. Oddělit balkon a postavit ho jako samostatnou samonosnou konstrukci vedle zateplené obálky. Nejlepší tepelně, nejdražší.
  3. Zrušit - u nepoužívaných betonových balkonů z panelákové éry je to legitimní varianta.

Ať zvolíte cokoli, rozhodnout se musíte před zateplením, ne po něm. Zábradlí kotvené skrz nové souvrství do desky je klasický zdroj zatékání.

Napojení na střechu, prostupy a dilatace

  • Napojení na střechu. Izolant fasády musí navázat na izolaci střechy nebo stropu, jinak vznikne studený pruh po celém obvodu. Po přidání 16-20 cm izolantu často nezbyde pod okapem nic a je potřeba prodloužit krokve nebo přesadit okapový systém.
  • Prostupy. Vývody rekuperace, digestoře, kotle, vodovodní kohouty, klimatizační potrubí. Každý potřebuje systémový prvek nebo alespoň pečlivé utěsnění s manžetou. Prostup jen provrtaný a přepěněný je cesta pro vodu i pro hmyz.
  • Dilatace objektu. Dilatační spára ve zdivu musí pokračovat i v zateplovacím systému, s dilatačním profilem. Zateplení "přes" dilataci vždycky praskne.

Co se musí do fasády připravit dopředu

Na hotovou fasádu se nesmí kotvit nic nasucho. Vrut do polystyrenu nedrží a otvor v souvrství pouští vodu do izolantu. Před lepením desek se proto do konstrukce osazují kotevní prvky pro všechno, co na fasádě někdy bude:

  • markýza, pergola, přístřešek nad vchodem,
  • venkovní žaluzie a rolety (kotví se výrazně líp před dokončením),
  • satelit, kamery, venkovní zásuvka, zvonek se jménem,
  • držáky na kola, sušák, vlajkový stožár, čísla popisná,
  • konzole tepelného čerpadla nebo klimatizace.

Používají se termoizolační kotvy (šroub s přerušeným tepelným mostem) nebo montážní bloky z tvrzeného materiálu vlepené do roviny izolantu. Stojí stovky korun a ušetří tisíce.

Omítka: pojivo, struktura a barva

Poslední tři milimetry celé stavby. Rozhodují o tom, jak fasáda vypadá, jak rychle zezelená a jestli bude po deseti letech potřebovat nátěr.

Pojivo: pět typů, tři reálné volby

Typ omítkyParopropustnostOdolnost proti řasámBarevná stálostŠpinivost
Minerální (suchá směs)velmi vysokánízká bez nátěrunutný krycí nátěrvyšší
Akrylátovánízkástřednívelmi dobrávyšší (statický náboj)
Silikátovávelmi vysokádobrádobrá, omezená paletanízká
Silikon-silikátovávysokávelmi dobrávelmi dobránízká
Silikonovávysokávelmi dobrávelmi dobránejnižší (samočisticí)

Prakticky to vychází takhle:

  • Silikonová nebo silikon-silikátová omítka je dnes standard pro rodinný dům. Vodoodpudivý povrch, na kterém déšť odnáší prach místo aby ho zapracoval do struktury, dobrá paropropustnost a plná paleta odstínů. Příplatek proti akrylátu se orientačně pohybuje kolem 50-120 Kč/m², což je na celém domě částka, kterou první přetření fasády mnohonásobně převýší.
  • Silikátová patří na difuzně otevřené skladby a na minerální vatu, kde jde o co nejvyšší paropropustnost. Paleta je kvůli chemii pojiva omezená, syté odstíny nečekejte.
  • Akrylátová je nejlevnější "hotová" varianta a v místech bez zátěže funguje. Má ale nízkou paropropustnost a elektrostaticky přitahuje prach - na severní straně u silnice to poznáte.
  • Minerální je nejlevnější a dává smysl u velkých ploch a tam, kde se počítá s nátěrem; sama o sobě je nasákavá a bez krycího nátěru rychle zelená.

Platí přitom pravidlo z prvního dílu: omítka je součást certifikované sestavy. Silikonová omítka jiného výrobce nalepená na cizí stěrku znamená, že záruka na systém padá.

Struktura a zrnitost

Struktura vzniká hlazením plastovým hladítkem a jsou dvě základní:

  • Rýhovaná (škrábaná) - zrno vytahuje v čerstvé hmotě rýhy. Nejběžnější, dobře maskuje drobné nerovnosti podkladu, snadno se dělá.
  • Zatíraná (roláž) - zrna se zatočí do drobných "vírů". Jemnější vzhled, náročnější na jednotnost práce; při napojení záběrů je rozdíl vidět víc než u rýhované.

Zrnitost 1,0 až 3,0 mm určuje spotřebu i výsledný dojem. Praktické pravidlo: čím jemnější zrno, tím víc je vidět rovinnost podkladu. Zrnitost 1,5 mm vypadá elegantně na dokonale vybroušené ploše a nemilosrdně ukáže každou nedodělanou desku; 2,0 mm je bezpečná univerzální volba; 3,0 mm se hodí na velké plochy a starší nerovné domy.

Pět vzorků fasádních omítek vedle sebe na dřevěném ponku: hrubá rýhovaná, jemná rýhovaná, zatíraná struktura, tmavý antracitový vzorek a mozaiková soklová omítka z kamenných zrn
Zleva: hrubá a jemná rýhovaná struktura, zatíraná struktura, tmavý odstín a mozaiková soklová omítka.

Barva a proč tmavá fasáda na polystyren nepatří

Tohle je nejdůležitější odstavec celé kapitoly. Tmavý povrch se na slunci ohřeje výrazně víc než světlý - u sytě tmavých odstínů se povrchová teplota fasády v létě dostává k 70 až 80 °C. Pod omítkou je polystyren, který začíná měknout kolem 80 °C, a celé souvrství se teplotou roztahuje a smršťuje. Výsledkem je teplotní pnutí, které se dřív nebo později projeví trhlinami, a u EPS i deformací desek.

Výrobci to řeší přes index světlosti (HBW, hodnota světlého odstínu) v rozsahu 0 (černá) až 100 (bílá). Pravidlo, které najdete v technických listech:

  • HBW nad 25-30 - odstín je pro běžnou omítku na ETICS bez omezení.
  • HBW zhruba 20-25 - jen se systémy, které to výslovně dovolují, obvykle s vyztuženou stěrkou nebo omítkou s odrazivými pigmenty.
  • HBW pod 20 - jen jako akcent na malé ploše (pruh, ostění, část přízemí, vstupní partie), typicky do 10 % plochy, a jen tam, kde to systém povoluje.
Antracitový dům z Pinterestu buď není zateplený kontaktním systémem, nebo je udělaný na speciální sestavě za výrazně vyšší cenu, nebo bude mít za pět let trhliny. Konkrétní hranici HBW vždy ověřte v technickém listu použitého systému - mezi výrobci se liší.

Tmavé odstíny mají své místo na soklu, na obkladech odvětrané fasády a na plechových prvcích. Sokl se řeší mozaikovou omítkou z probarvených kamenných zrn v pryskyřici. Je tvrdá, nenasákavá, snese ostřik i sekačku a dá se umýt tlakovou vodou.

Jak barvu vybrat, aby seděla i na domě

  • Vzorník lže. Odstín na velké ploše působí sytěji a zpravidla o něco tmavěji než na kartičce. Berte vzorník o stupeň světlejší, než se vám líbí.
  • Nechte si udělat vzorky přímo na fasádě - alespoň 50 × 50 cm, ideálně tři varianty vedle sebe na osluněné i severní straně, a dívejte se na ně ráno, v poledne a večer.
  • Vybírejte v kontextu. Střecha, klempířské prvky, okna, sokl a dlažba jsou dané a fasáda se přizpůsobuje jim, ne naopak. Fotka domu v grafickém programu je levnější než přetřená fasáda.
  • Sousedství a regulativy. Některé obce mají v regulačním plánu barevnost fasád; v památkové zóně je to jistota. Ověřte to dřív, než si zamilujete odstín.
  • Dvě barvy na jednom domě rozdělené vodorovně nebo v členění stavby fungují dobře, ale hranice patří na nároží nebo do zalomení - ne doprostřed rovné plochy, kde vznikne pracovní spoj.

Kontrola kvality: co sledovat a kdy

Zateplení má tu nepříjemnou vlastnost, že po dokončení už není vidět nic z toho, co rozhoduje. Kontrolovat je proto potřeba průběžně, ne až na konci. Nemusíte být stavař - stačí se v pravou chvíli podívat a zeptat.

KdyCo zkontrolovat
Před lepenímRovinnost podkladu, odstranění nesoudržných vrstev, penetrace, výška a rovina soklové lišty
Během lepeníVazba desek, spáry do 2 mm, žádná spára v rohu otvoru, plocha lepidla minimálně 40 % (dá se ověřit odtržením zkušební desky)
Po kotveníPočet a rozmístění hmoždinek dle projektu, zapuštění talířků, zátky z izolantu
Před stěrkouRovinnost přebroušené plochy, diagonální výztuže v rozích otvorů, osazení všech profilů
Během stěrkováníPerlinka uprostřed vrstvy, přesahy min. 100 mm, tloušťka vrstvy
Před omítkouDodržená doba zrání, provedená penetrace
Při přejímceRovinnost a struktura omítky, odstín, parapety se spádem a okapnicí, tmelení prostupů, revize hromosvodu

Dvě kontroly, které zvládne úplně každý:

  • Odtržení zkušební desky. Během lepení požádejte o odtržení jedné čerstvě nalepené desky. Na rubu musí být lepidlo v rámečku po obvodu a v terčích, dohromady alespoň 40 % plochy. Trvá to dvě minuty a firma, která to odmítne, vám právě odpověděla.
  • Fotky před zakrytím. Vyfoťte si sami každou fázi před tím, než ji překryje další vrstva - lepidlo na rubu desky, hmoždinky v ploše, perlinku ve stěrce, sokl před zásypem. Je to nejlevnější důkazní materiál, jaký kdy budete mít.

Přejímka: co převzít a co si nechat

Přejímka není podpis na dodacím listu. Je to okamžik, od kterého běží záruční lhůty a od kterého jsou vady vaším problémem, pokud je nezapíšete.

Co obejít a jak:

  • Fasádu obejděte za šikmého světla (ráno nebo pozdě odpoledne). Kolmé polední slunce schová všechno, boční světlo ukáže každou nerovnost, prokreslenou hmoždinku i napojení záběrů.
  • Rovinnost hotové omítky se posuzuje latí. Běžně se připouští odchylka odpovídající zhruba dvojnásobku zrnitosti omítky na dvoumetrové lati - u omítky 2 mm tedy jednotky milimetrů. Konkrétní hodnotu má stanovit projekt nebo technologický předpis systému.
  • Zkontrolujte odstín napříč celou plochou - rozdíl mezi šaržemi se pozná právě na velké ploše a nejvíc na napojení záběrů.
  • Parapety: spád, okapnice, boční díly, tmelení. Prostupy: manžety, dotěsnění. Sokl: navázání na okapový chodník.
  • Hromosvod: namontovaný a s novou revizní zprávou.

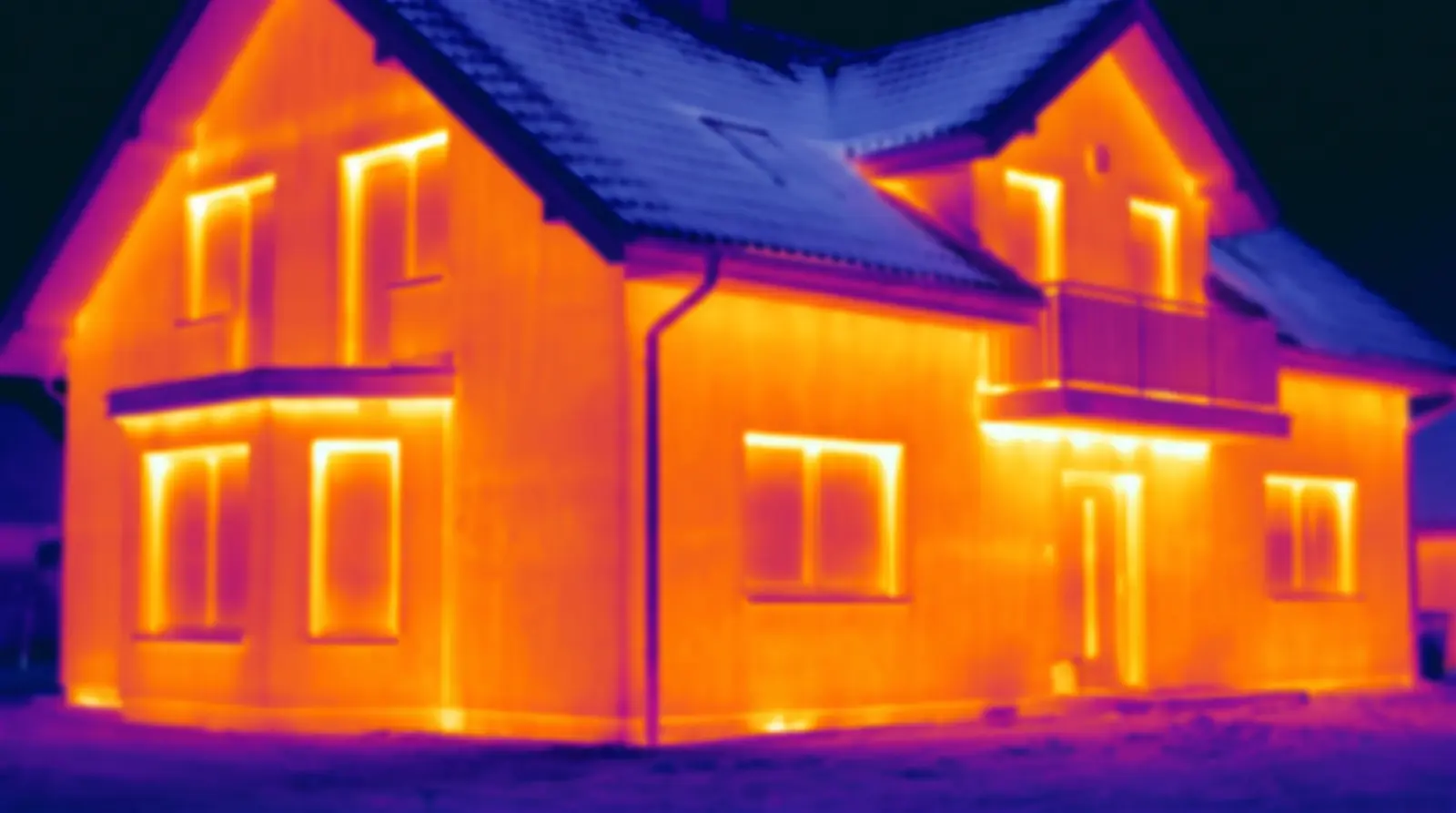

Termovizní snímek nezatepleného rodinného domu, stěny svítí oranžově, nadpraží a ostění oken jsou jasné horké linie, střecha zůstává chladná
Termovize před realizací a po ní. Nejlevnější způsob, jak zkontrolovat, co je pod omítkou.

Termovizní snímkování se provádí v topné sezóně při rozdílu teplot alespoň 15 °C mezi interiérem a exteriérem. Na snímku jsou vidět nedolepené desky, chybějící izolace v ostění, prokreslené hmoždinky i tepelné mosty v napojení na střechu. Pokud fasáda vzniká v létě, domluvte si termovizi na první zimu a navažte na ni splatnost zádržného.

Co má být součástí předání:

  • předávací protokol se soupisem vad a nedodělků a termínem jejich odstranění,
  • stavební deník,
  • doklady o použitých materiálech - dodací listy, prohlášení o vlastnostech, technické listy sestavy,
  • fotodokumentace zakrytých konstrukcí,
  • revize hromosvodu,
  • záruční list zhotovitele a doklad k záruce výrobce systému,
  • PENB po realizaci (potřebujete ho k dotaci i k případnému prodeji).

Dokud protokol nemáte podepsaný oběma stranami, nedoplácejte zádržné.

Nejčastější chyby a co způsobí

ChybaJak se projevíKdy se projeví
Zateplení vlhkého zdiva bez sanaceSoli, odlupování omítky, plísně v interiéru, mrazové poruchy soklu2-5 let
Málo lepidla, chybějící rámečekDuté plochy, odlepování desek, klapání ve větru1-3 roky
Nedostatek nebo špatný typ hmoždinekDeformace fasády, odtržení při silném větrupři první vichřici
Kovový trn v hmoždinceTmavé body prokreslené v omítceprvní rok
Spára desky v rohu oknaDiagonální trhlina od rohu otvoru1-2 roky
Perlinka na povrchu místo uprostředSíť trhlin v ploše2-4 roky
Chybějící diagonální výztuž v rozíchTrhliny od rohů otvorů1-3 roky
Zkrácená doba zrání stěrkyTrhliny, mapy, nerovnoměrný odstínprvní měsíce
Lepidlo ve spárách mezi deskamiProkreslené linie na fasáděprvní rok
Přerušení práce uprostřed plochyViditelný pracovní spoj v omítceihned
Příliš tmavý odstín na EPSTeplotní trhliny, deformace desek3-6 let
Parapet bez okapnice a přesahuVlhké šmouhy a řasy pod okny1-2 roky
Zanedbaný soklVzlínající vlhkost, degradace spodní části3-6 let
Zateplení "přes" dilataci objektuPrůběžná trhlina v místě dilatace1-2 roky

Když se objeví vada: reklamace krok za krokem

Co je vada a co ne

Ne všechno, co vás na nové fasádě zarazí, je vada. Rozlišujte:

  • Není vada: drobné rozdíly v odstínu mezi různě osluněnými stěnami, tmavší mapy po dešti v prvních týdnech, dokud souvrství dosychá, viditelná struktura ve výrazně šikmém světle u jemné zrnitosti, ojedinělé zelenání na severní straně po několika letech.
  • Je vada: trhliny (zejména diagonální od rohů otvorů a síťové v ploše), duté plochy pod poklepem, prokreslené hmoždinky, odlupování omítky, vlhké šmouhy pod parapety, výrazný pracovní spoj přes celou stěnu, rovinnost mimo tolerance.

Zjednodušené vodítko: co se s časem nelepší, ale zhoršuje, je vada.

Lhůty

  • Vady zjevné při převzetí se zapisují do předávacího protokolu. Co nezapíšete, reklamujete později hůř.
  • U stavby máte právo z vady, kterou nebylo možné zjistit při převzetí, po dobu pěti let od převzetí (§ 2629 občanského zákoníku). Tahle lhůta platí ze zákona i bez smluvní záruky.
  • Smluvní záruka může být delší a měla by být. Záruka výrobce na sestavu je na materiál a uplatňuje se přes zhotovitele.
  • Reklamujte bez zbytečného odkladu po zjištění. Trhlina, kterou dva roky pozorujete a pak reklamujete, se hůř brání.

Jak reklamovat

  1. Zdokumentujte. Fotky s měřítkem (svinovací metr u trhliny), datum, celkový pohled i detail. Pokud jde o trhliny, vyfoťte je znovu po několika týdnech - postup je důležitá informace.
  2. Uplatněte písemně. E-mailem i doporučeným dopisem. Popis vady, kde se nachází, kdy se objevila, a co požadujete (odstranění vady, případně slevu), s přiměřenou lhůtou.
  3. Umožněte prohlídku. Zhotovitel má právo vadu vidět; domluvte termín a udělejte z prohlídky zápis.
  4. Když se nedohodnete, přichází na řadu znalecký posudek nebo posouzení autorizovanou osobou. Sondy do souvrství (odkrytí kousku plochy až na podklad) prokážou množství lepidla, polohu perlinky i kotvení. U nákladnějších sporů se to vyplatí.
  5. Zádržné a smluvní pokuty jsou v téhle fázi jediný praktický nástroj. Proto patří do smlouvy dřív, než začne stavba.

Údržba a životnost

Kvalitně provedený ETICS má životnost 30 let a víc. Není ale bezúdržbový:

  • Umytí fasády jednou za 5-10 let tlakovou vodou s nízkým tlakem, proudem vedeným shora dolů a nikdy ne kolmo do struktury. Odstraní prach, řasy a mikroorganismy, které jinak drží vlhkost a urychlují degradaci omítky.
  • Kontrola po zimě - praskliny, poškozený sokl, ucpané okapy, mechanická poškození od sekaček a kol, uvolněné tmelení kolem oken.
  • Obnovovací nátěr po zhruba 15-20 letech obnoví barevnou stálost a hydrofobitu. Používá se nátěr na stejné bázi jako omítka, u silikonových omítek silikonový.
  • Severní strany a stinná zákoutí zelenají rychleji, protože déle zůstávají vlhké. Preventivně se řeší omítkou s vyšším obsahem biocidů, prořezáním zeleně u domu a dostatečným přesahem střechy.
  • Lokální poškození (naražený roh od kola, díra po demontovaném držáku) se opravuje systémově: vyříznout, vlepit kus izolantu, přestěrkovat s přesahem perlinky, přetřít. Zatmelit akrylem a přetřít barvou znamená flek, který bude vidět navždy.

Zvířata ve fasádě. Datel si do měkkého EPS dokáže vytesat dutinu za jediné dopoledne, obvykle v horní části štítu. Řeší se opravou a zamezením přístupu; osvědčené je kontrolovat štíty na jaře, kdy vzniká většina škod. Podobně se do neutěsněných prostupů a soklových mezer stěhuje hmyz a hlodavci - proto ty manžety a mřížky na větracích otvorech.

Nejčastější dotazy k realizaci

Musím být doma, když se pracuje?

Ne, ale vyplatí se přijet na konci každé fáze - před kotvením, před stěrkováním a před omítkou. Právě tehdy se dá levně opravit to, co se za den zakryje. Domluvte se s partou, že vám dají vědět, kdy fáze končí.

Dá se stavba rozdělit do dvou sezón?

Technicky ano, prakticky to skoro nikdy nevyjde levněji. Lešení, doprava, přípravy a přesun party se platí pokaždé znovu, napojení nových a starých ploch je vždy vidět a odstín z jiné šarže také. U podpory navíc dílčí zateplení většinou nesplní podmínky.

Prší celý týden. Co se děje se stavbou?

Stojí. Lepidlo, stěrka ani omítka se nedělají do deště a čerstvá vrstva se musí chránit plachtami. Do smlouvy proto patří, že technologická přestávka kvůli počasí posouvá termín, a zároveň že zhotovitel čerstvé vrstvy zaplachtuje. Riziko je hlavně u čerstvé omítky - déšť během prvních hodin ji vyplaví a je to neopravitelné jinak než přetažením celé plochy.

Můžu na fasádě ušetřit tím, že si část udělám sám?

Rozumné je udělat si vlastní silou přípravu okolí, demontáž doplňků, odkop u soklu a úklid. Nerozumné je lepit, kotvit nebo stěrkovat - u dělené odpovědnosti se v případě vady nikdy nedozvíte, čí je, a zhotovitel se odpovědnosti právem zbaví.

Kdy můžu montovat zpátky satelit, markýzu a lampy?

Až po vyzrání omítky, obvykle po několika dnech, a jen do připravených kotev nebo přes systémový prvek do nosného zdiva. Pokud se kotvy nepřipravily před lepením, řešte to se zhotovitelem ještě před demontáží lešení - dodatečně to znamená lešení znovu postavit.

Jak dlouho fasáda zraje, než ji můžu umýt nebo přetřít?

Umýt tlakovou vodou má smysl nejdřív po sezóně, přetírat vůbec ne - nová probarvená omítka nátěr nepotřebuje a nátěr na nevyzrálé omítce drží špatně.

Firma zkrátila zrání stěrky na jeden den. Je to problém?

Ano, a je to jeden z nejčastějších důvodů trhlin a map. Uveďte to písemně do stavebního deníku nebo alespoň e-mailem hned, jak si toho všimnete - v případném sporu je to zásadní důkaz.

Shrnutí v deseti bodech

  1. Nabídky nesrovnávejte cenou, ale rozsahem. Udělejte z nejpodrobnějšího výkazu výměr tabulku a nechte ji ocenit všechny.
  2. Do smlouvy patří výkaz výměr jako příloha, vícepráce jen dodatkem, sankce za prodlení a zádržné 5-10 % po odstranění vad.
  3. Sezóna je duben až říjen, běžný rodinný dům zabere 3-5 týdnů a termín se domlouvá v zimě.
  4. Před příjezdem lešení vyřešte sousedy, zábor, zabezpečení, pojištění a demontáž všeho, co na fasádě visí.
  5. Kritické fáze jsou lepení (rámeček a terče, vazba, žádná spára v rohu okna), kotvení dle projektu a perlinka uprostřed stěrky.
  6. Zrání základní vrstvy 3-5 dní, omítka v jednom záběru mezi nárožími.
  7. Volte silikonovou nebo silikon-silikátovou omítku, zrnitost 2 mm jako bezpečný standard.
  8. Hlídejte index světlosti odstínu: pod HBW 25 jen se systémem, který to dovoluje, tmavé odstíny jen jako akcent na malé ploše.
  9. Kontrolujte průběžně a fotografujte každou fázi před zakrytím. Přejímku podložte protokolem se soupisem vad a termovizí.
  10. Zákon dává u stavby pět let na skryté vady; reklamujte písemně, s dokumentací a bez zbytečného odkladu.

Chcete fasádu, kterou nebudete za pět let řešit?

Zateplujeme fasády rodinných i bytových domů v Ostravě a okolí. Přijedeme se podívat, změříme vlhkost a stav podkladu, navrhneme skladbu a spočítáme, kolik to bude stát - včetně soklu, klempířiny a lešení, aby vás nabídka nepřekvapila až v průběhu. Fotíme každou zakrývanou fázi a předáváme kompletní dokumentaci.

Podívejte se na naše zateplování fasád nebo na dokončené realizace. Nezávazná konzultace a cenová nabídka zdarma.

Rozhodujete se teprve, jestli a čím zateplovat? Začněte prvním dílem o tloušťkách, materiálech, cenách a dotacích.
